地连墙板的施工细节和注意事项

2022-05-19

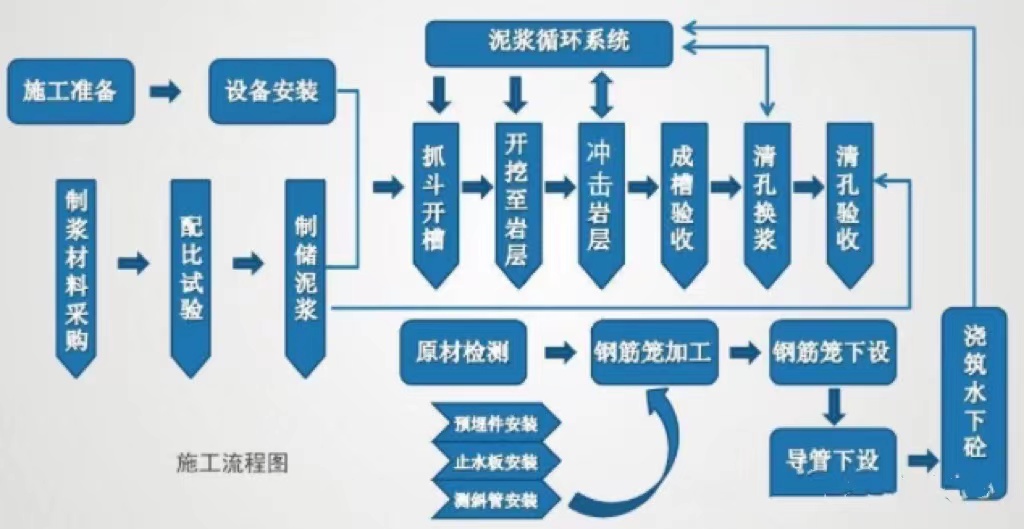

地连墙施工工艺流程


1.导墙的制造
功能:①导墙是确保导槽位置精确、成槽质量的重要因素;②贮存泥浆,防止沟槽崩塌;③用于建筑工程中的横向和纵向的测量。
施工要点:①导墙节段施工缝宜与地面连接处错开;②在导向墙 L形拐角上,最小外延100毫米;③将导墙两侧翼缘的钢筋尽可能延伸到场区的加固处,以增加导墙的稳定性;④以导墙中轴线和顶标高的控制为主要测量手段。
2.泥浆配置
该泥浆的作用:①由沟壁渗入土壤,使其不发生崩塌;②将土壤中的悬浮渣土从地表运出;
施工中应注意的问题:①随着地层渗流中单颗粒孔隙的增加,泥浆的渗流速度和渗流时间也随之增加,在快速渗流过程中,可以添加少量的砂土,加快其形成;含沙泥浆的渗透率也比无砂泥浆低得多。②利用静态土压与侧压系数与垂直泥浆深度的比较,可以得到软弱地层的泥浆比重,从而为现场施工提供参考。③经常测量泥浆比重,粘度,含砂率,并根据需要进行调整。④泥浆的配制方法是:“水—膨润土— CMC—纯碱”。⑤泥浆池容积: V=V1+V2,V1为最大槽段体积的1.5倍,V2表示3 m深度槽容积(按损耗计算)。

3.槽段开挖
在考虑地质条件、结构要求、周边环境、机械设备、施工条件等条件的基础上,对各单元槽段进行分区。单位槽段的长度以4~6米为宜。水力抓斗成槽时,采用“跳槽法”,即在两边连续壁上进行,然后在中间槽上进行。下面是“抓冲结合”、跳槽施工的示意图。
①一类转角形槽为三阶段槽,在此槽段两侧的槽段浇筑完毕后,进行本槽段的开挖,而异型槽段没有两端的工字钢连接,必须考虑到在一定的距离内进行挖掘;② L形转角槽区段的单边长度不能超过3.2 m (抓斗开口长度),以确保一抓成型,防止抓斗一端的不均匀受力。③开槽时,要有竖直度显示器和纠正设备,并在成槽期间及时纠正。
4.钢筋笼制作
钢筋笼的制造是由下至上的顺序。
施工要点:①用水平尺准确地控制钢筋笼架,标高一致。②对两端均为工字钢的钢筋笼,必须切断垂直桁梁以便于上部钢筋的跨越。③可以在预先埋管上涂上黄油,或用可开启的密封箱进行防护,后者比前者更有效。④钢筋笼可分节段吊装,各节段的主筋节点必须错开,间距不能少于35 d,在35 d区域,纵向受力钢筋的面积比例不得超过50%,并严格按照规范要求进行连接,以保证对接的安全。⑤在浇注钢板时,应按设计要求安装防绕流铁片。⑥工作台底座应浇注混凝土,焊接工字钢工作台容易发生变形,对焊工的操作造成不良影响。
